[行业新闻] 特斯拉上海工厂即将敷设55公里电缆是由谁家提供?
P:2019-08-26 16:44:42
1

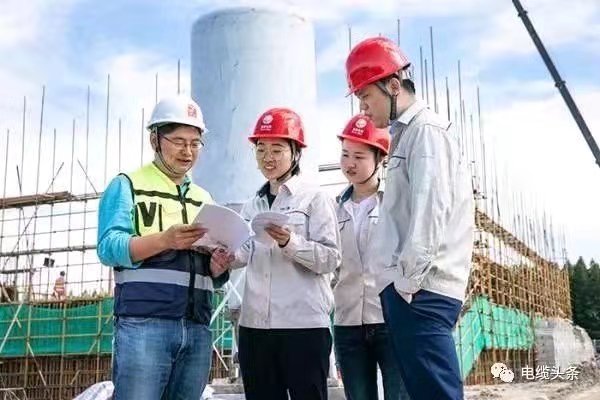

国网上海电力为特斯拉供电配套做好服务。
本图片由国家电网上海市电力公司 提供
“特斯拉上海工厂现在需要空中交通管制,因为有太多无人机飞来工厂上空拍照”。对于特斯拉上海工厂所引来的高关注度,马斯克曾调侃道。
8月22日,记者从国网上海电力获悉,特斯拉上海工厂220千伏电力配套工程已进入攻坚阶段,目前项目进展一切顺利,总长16.7公里的电缆排管将于9月10日前全线贯通,随后将完成总长55公里的电缆敷设,整体电力配套项目预计到9月底具备送电条件。
在实施特斯拉电力配套项目的过程中,面对接电时限的极高要求,国网上海电力主动提升超前服务意识,先于客户需求快速响应、提前介入,设置专门的“电力管家”对接沟通,固化项目各方对接、协商机制,确保了特斯拉项目施工临时用电、设备调试临时用电和220千伏正式供电项目的顺利实施。

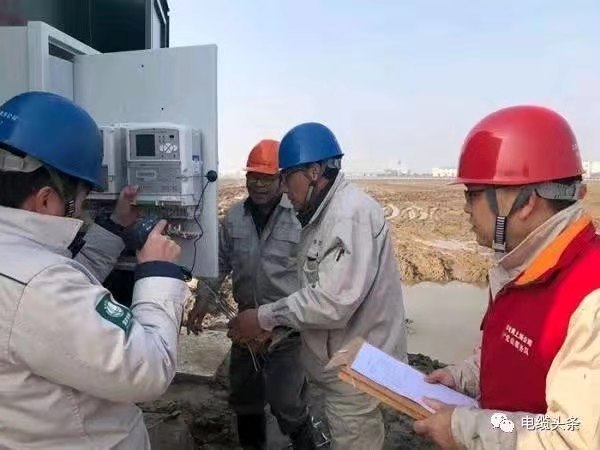

国网上海电力为特斯拉供电配套做好服务
本图片由国家电网上海市电力公司 提供
国网上海电力积极推进内部流程再造和体制机制优化,从服务创新入手“挖掘”效率。通过推行“现场联合勘察机制”、“设计施工一体化招标”等工作模式,国网上海电力进一步压减特斯拉项目办电环节,有效压缩整体接电时长。
在施工阶段,国网上海电力克服外线线路长、作业环境差、施工现场复杂、协调难度大等一系列难点,通过分段作业、搭接施工的方式,充分利用工作面和时间间歇,并积极协调、优化与其他管线施工的衔接关系,从而最大程度地缩短工期。
国网上海电力表示,特斯拉超级工厂220千伏供电配套项目总体接电时长预计将不超过159个工作日,这一速度相比于同等规模客户的平均接电用时缩短约50%,比以往同类项目的最快接电时长进一步缩短约30%。
8月21日,上海临港集团专程向国网上海市电力公司送来锦旗,对2019年以来国网上海电力加快落实国家对外开放战略,全力做好特斯拉等一批重大项目的电力配套和供电保障工作,以优质服务助力上海打造世界一流营商环境表示感谢。
特斯拉上海工厂
图片来源网络
众所周知,特斯拉上海超级工厂正全力建设中,年底就将具备投产的能力;而这超级速度也离不开中美双方的工程、设计团队高效的付出。
关于该工程段电缆是由谁家提供的,你们可有小道消息?欢迎留言!
